April 2013. Na bijna 11 jaar dan toch weer terug in de
Nassaulaan in Zoeterwoude; dit keer op nummer 29. Hoekwoning met achter een
aangebouwde keuken en garage/berging. We krijgen de sleutel op 17 juni 2013. Dit is wat we
aantroffen:
|
Our new house is again in Zoeterwoude, third time in the same street. This is
what we found:
La nouvelle maison, encore en Zoeterwoude, troisième fois dans la même
rue. Voila la trouvaille:
|
|

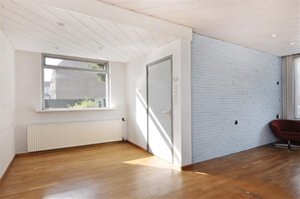

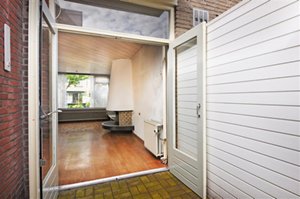

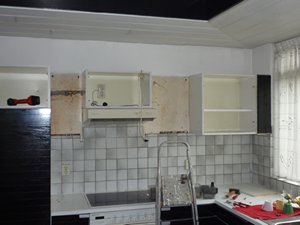

Op de foto's lijkt het heel wat, maar bij nadere beschouwing moest er toch
héél veel veranderd worden.

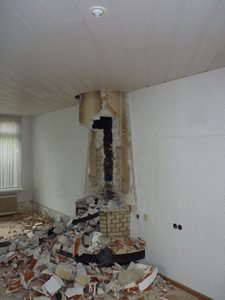

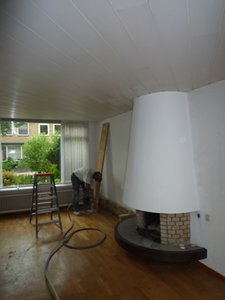

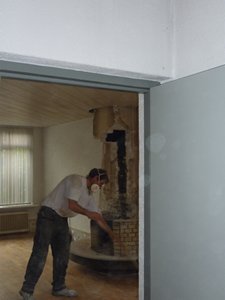

- In de woonkamer : open haard weg, parket eruit, steenstripmuur weg,
plafonds eruit, vloerverwarming erin. In de hal: idem. Keuken idem.
Bijkeuken (wordt computerkamer) idem. Overal de cementvloer weg, nieuwe
afvoeren/electriciteit.

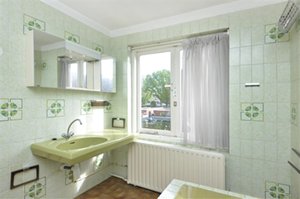

- Badkamer en douche : 3 lagen tegels. Vloeren eruit, bad er uit,
vloerverwarming. Toiletten: alles eruit, nieuw er in.
- Op de trappen lag tapijt, geplakt op vinyl, geplakt op hout. Slaapkamers
en zolder idem.

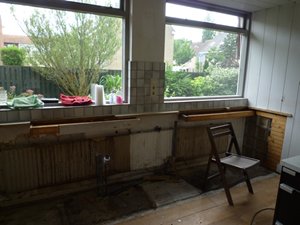

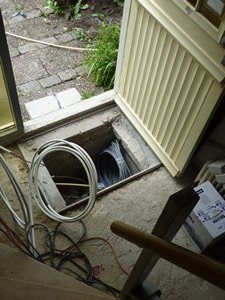

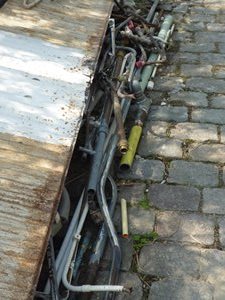

- Qua techniek: CV-ketel van garage naar zolder, dus alle leidingen aanpassen.
Garage tegelvloer op zand; uitgraven en nieuwe betonvloer. UTP-kabels voor
computers en coax voor TV/Satelliet. Electra: randaarde op alle
centraaldozen. Aansluitpunten keuken en garage.
On the photo's everything looks allright, but
reality is different, as we knew beforehand.
Les photo's sont plus belles que la réalité,
comme nous savions.
|
Week 25
& 26 (1-2) : 18-28 juni

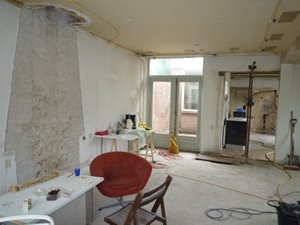

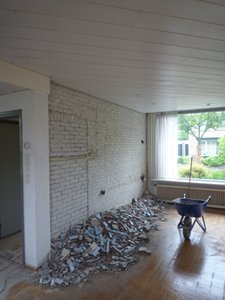

De eerste 2 weken wordt alleen

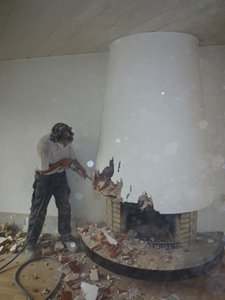

maar afgebroken.

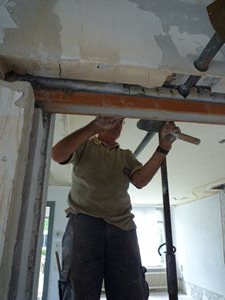

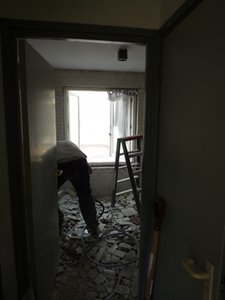

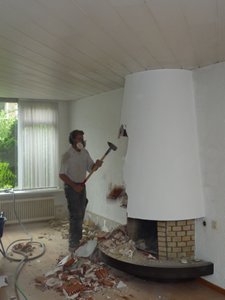

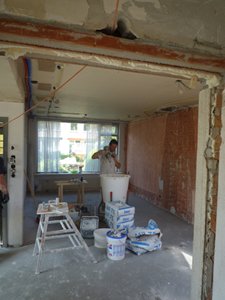

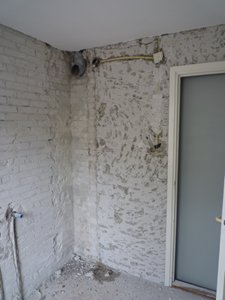

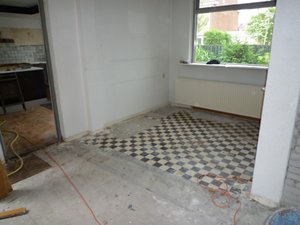

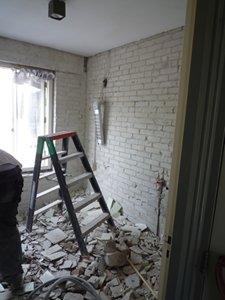

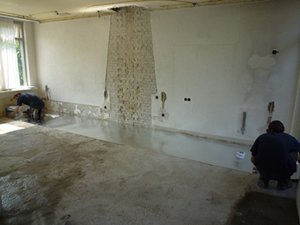

op de begane grond gaan alle

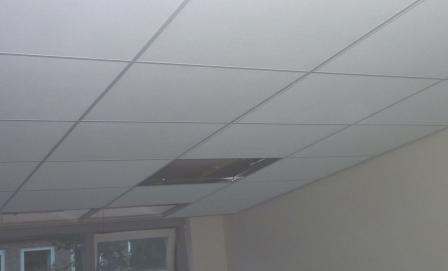

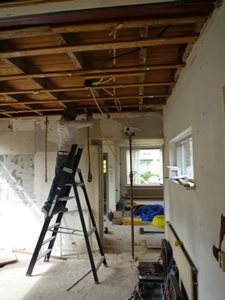

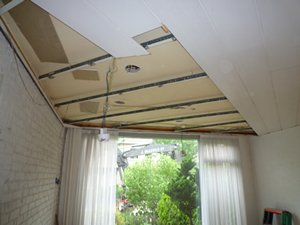

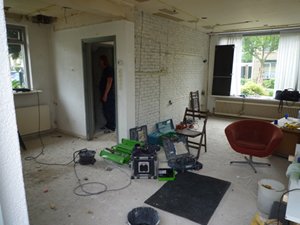

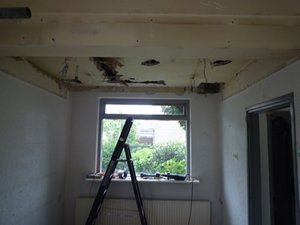

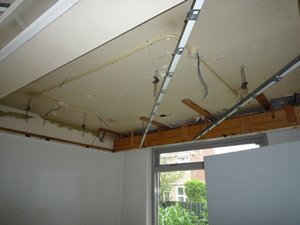

cementvloeren eruit. Ook de spaanplaat plafonds. Bovendien vloeren en

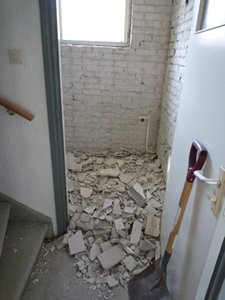

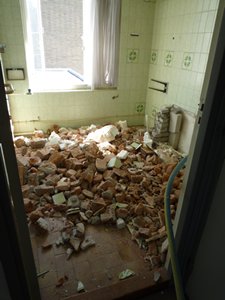

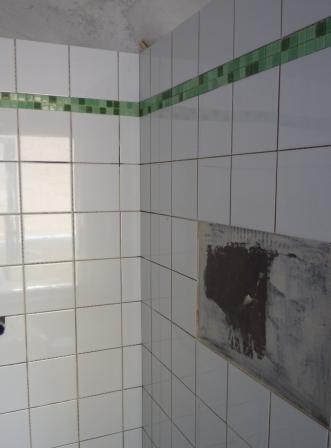

wand-tegels van toiletten, badkamer en douche eruit.

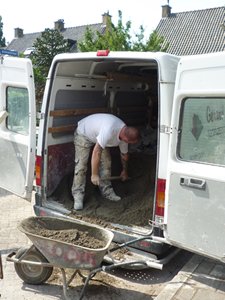

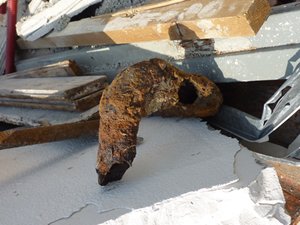

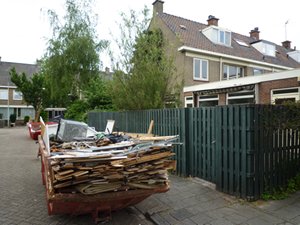

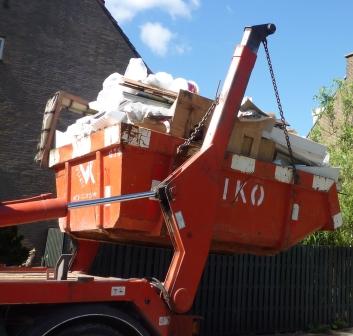

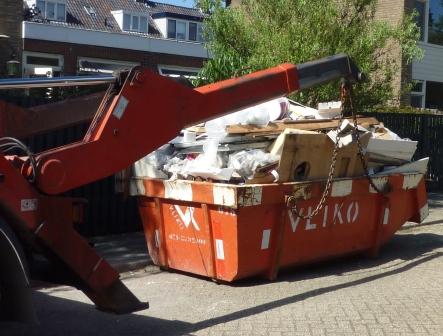

Dat levert 2 volle bakken op met alleen maar puin en nog

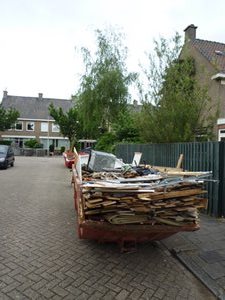

een 3e voor restafval aan hout, plastic enzovoort.
First 2 weeks are demolishment
only. All floors, ceilings, tiles, bath, showers, toilets are taken
out.
Les 2 prémières sémaines
sont à la détruite: toutes les sols, plafonds, carrelages/faience,
bains, douches, toilettes et la cuisines sont amovés.
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

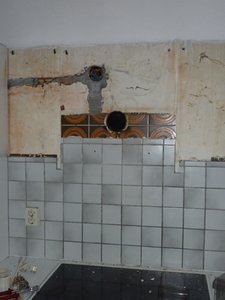

Een gedeelte van de keukenkastjes worden
bewaard en worden in de garage geïnstalleerd.

Part of the old kitchen is re-used in the
garage, which will certainly never see a car.
Partie de la cuisine est réutilisé dans
le garage. La voiture reste dehors, comme d'habitude.
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

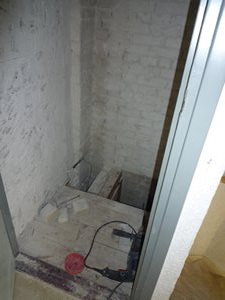

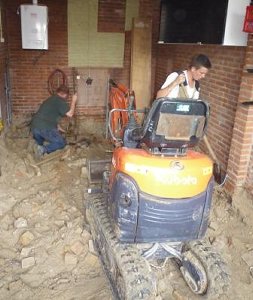

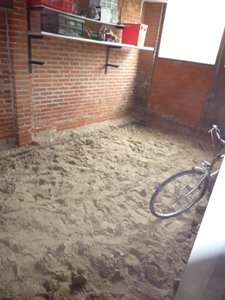

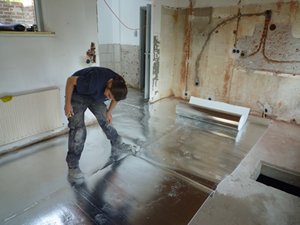

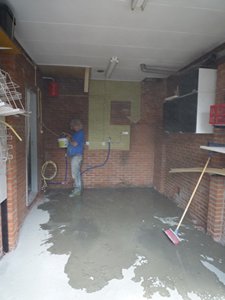

Aan het eind van week 2 wordt de garagevloer uitgegraven
en volgestort met schuimbeton. De afwerkvloer komt later. At
the end of week 2 the garage is excavated and a new concrete floor is
built. A la fin de
la 2me sémaine un nouveau sol en beton construite dans le garage. |
|
|
|
|
|
|
|
|
|
|
|
|
|

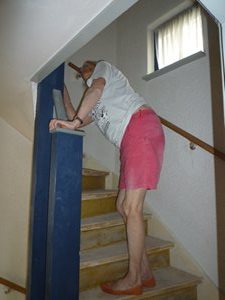

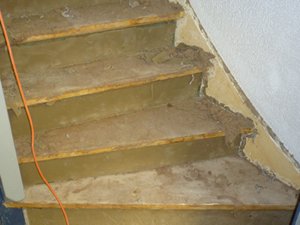

De trappen zijn een beetje rampzalig. Er zat tapijt op de
treden, de stootborden en de zijkanten. Gelijmd en de zijkant met
duizenden nietjes vastgezet. Als je het tapijt er aftrekt blijft een deel
van de foam-laag zitten; die is betrekkelijk makkelijk weg te steken, maar
de nietjes moeten er stuk voor stuk uitgepulkt worden. Er komt dan vinyl
te voorschijn dat er ook af moet. Dat is met waterkit (oid) gelijmd. Ook
makkelijk eraf te trekker, maar er blijft een soort orang-oetan huid van
rood haar zitten. Die moet er met een multi-tool afgestoken/geslepen
worden en pas daarna met verfbrander en plamuurmes kan de lijm er af. Dat
deden we gedrieën (met Giel) en kostte ongeveer 4 dagen.
The stairs give us lots of work: old carpet lining and
vinyl glued on wood. Yuck....
Les escaliers sont affreux. Tapis, collé sur vinyl,
collé sur bois. Yuck....
|

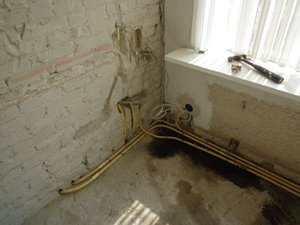

Week

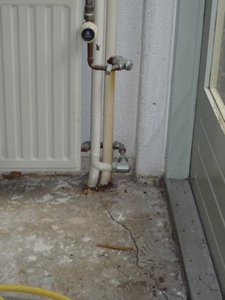

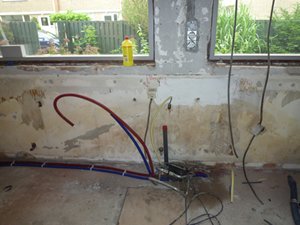

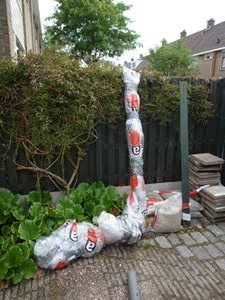

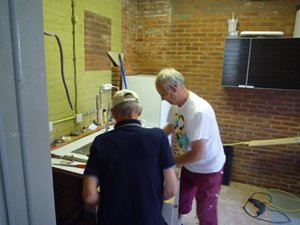

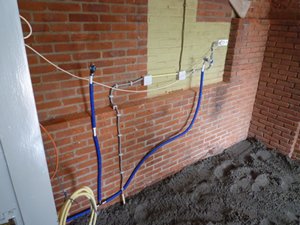

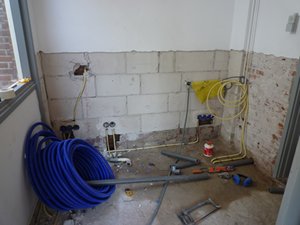

27, 1-5 juli (3) Werk voor loodgieter (ondergrondse leidingen voor
afvoer, water, verwarming, gas) simultaan met electricien (utp, coax, 220V

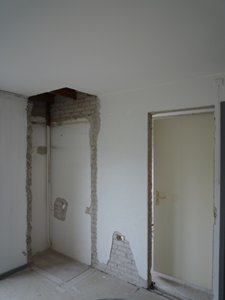

ondergronds. Dan metselaar voor lateien en het dichtmaken van 3 van de 5
luikjes naar de kruipruimte. Donderdag liepen er op een gegeven
moment 3 loodgieters, 3 elektriciens en een metselaar rond. Plus de
eigenaar. After 3
weeks building-up starts: Plumbers (underground pipes for sewage, water,
heating, gas) and electricians (power, TV-coax, Satellite, internet) and
some masonry. Thursday we had 3 plumbers, 3 electricians and a mason
running aroung. Plus the owner. Après
3 semaines on fait quelquechose constructif. Il y a les plombiers et
électriciens pour mettre les tuyaux : égout, eau, gaz, chauffage,
électricité, coax-TV/Satelliet et cables internet. |
|
|
|
|
|
|
|
|
|
|

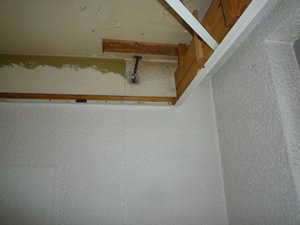

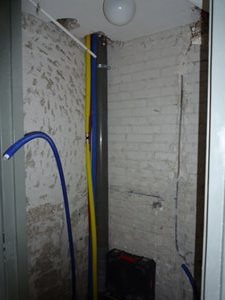

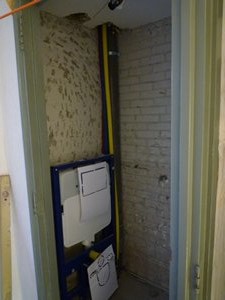

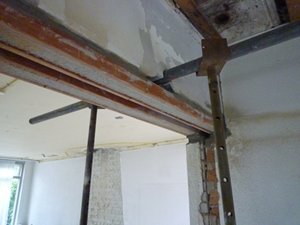

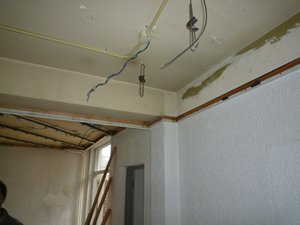

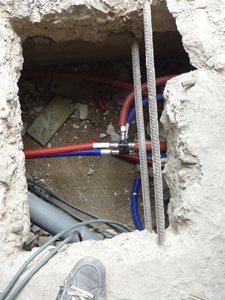

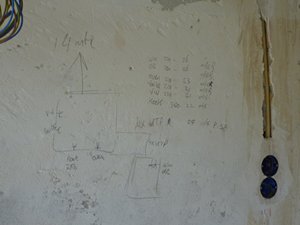

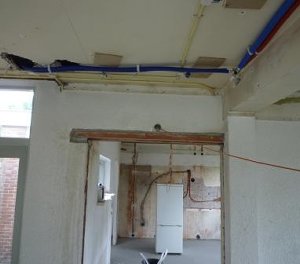

Er wordt een montage kolom gemaakt voor alle verticale

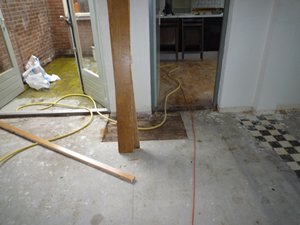

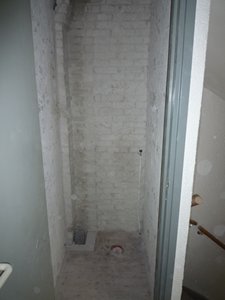

leidingen: riool-afvoer, ontluchting, gas, CV leidingen aan/afvoer, water
warm/koud. Construction
work for a vertical duct for all pipes : sewage, de-airation, gas,
heating, water.
|
|
|
|
|
|
|
|
|
|
|
|

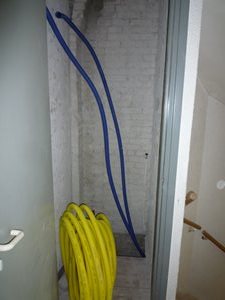

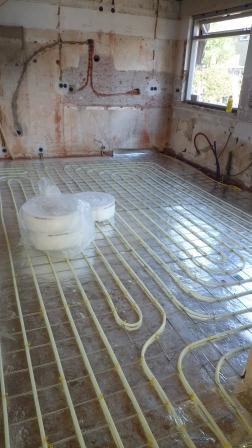

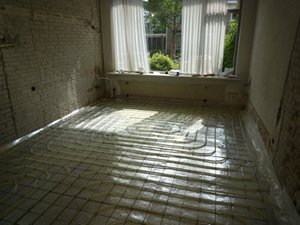

De derde week wordt afgesloten met het leggen

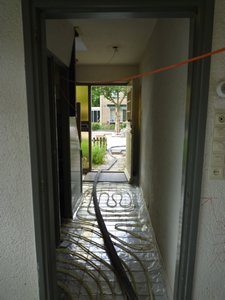

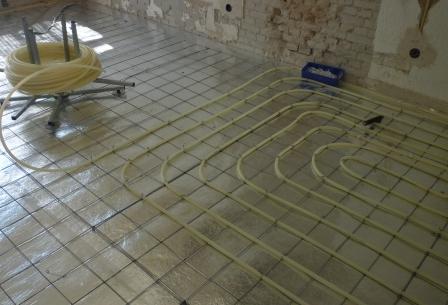

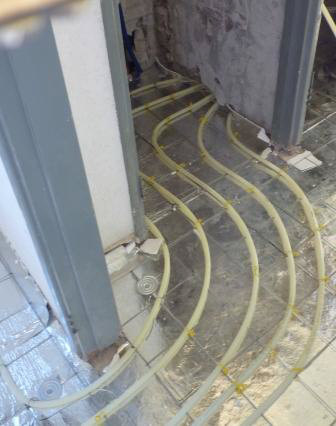

van de ondergrondfolie voor de vloerverwarming
End of 3rd week: aluminum layer for floor
heating is made.
Fin de 3me semaine: alu d'isolation pour le
chauffage de sol
|

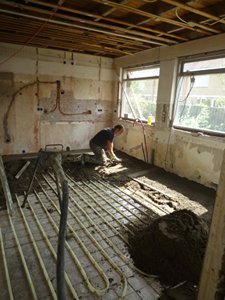

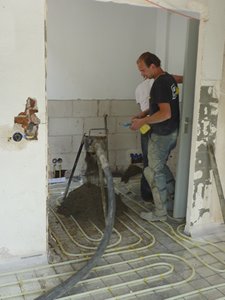

Week

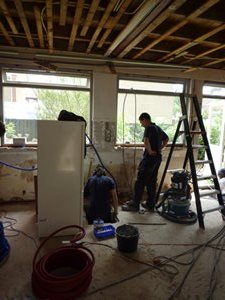

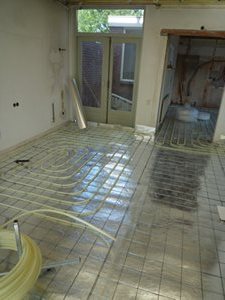

28 : 8-12 juli (4) In de vierde week worden netten en verwarmingsslangen

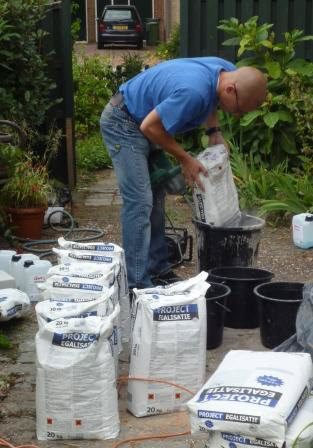

op de vloer gelegd. Donderdag worden dan de afwerkvloeren in hal,
garderobekast, toilet, woonkamer, keuken en bijkeuken gestort. Vrijdag en

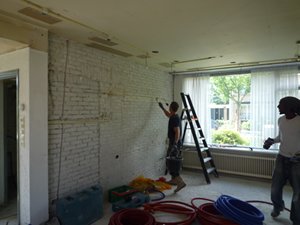

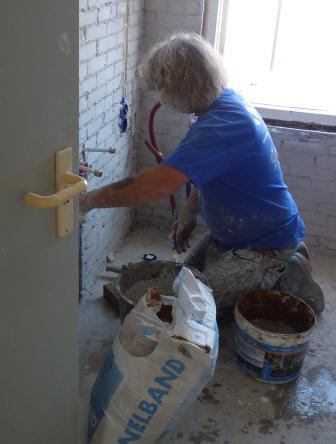

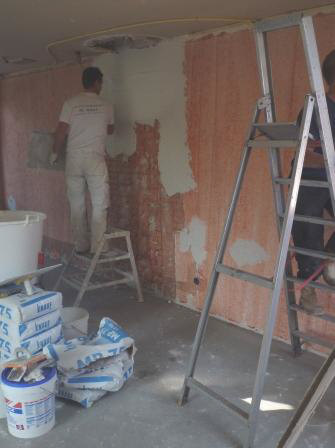

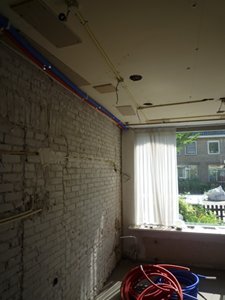

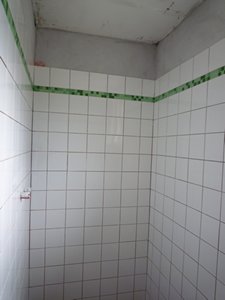

weekend drogen. Boven komt dan ook de tegelzetter voor het afvlakken van
de muren in badkamer, douche en toilet. In
week 4 nets and heating pipes will be installed, Thursday the new cement
floors will be made, left alone for drying Friday and the weekend. Also a

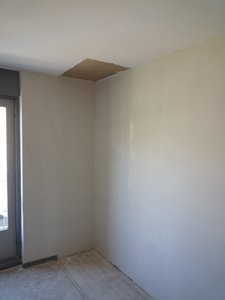

mason will start repairing the wall so the tiles can be installed
later. |
|
|
|
|
|
|

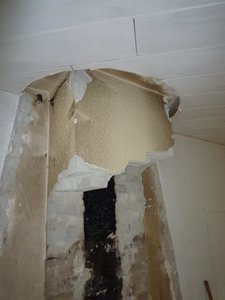

klein ongelukje in de gang.
Op 1.40m van uit de voordeur liep een koperen buis waardoor de vloerverwarming
een beetje omhoog gekomen was. 'Een loze buis' zei Ewoud, 'ik tik hem wel even
omlaag' waarna er een klein waterballet kwam. Wel een nutteloze buis, maar niet
loos. Nu loopt er dus een afgedopte waterleiding door de muur van de gang, die
verder geen nut heeft maar wel gevoed wordt. Straks dus voorzichtig met boren
!
|
|
|
|
|
|

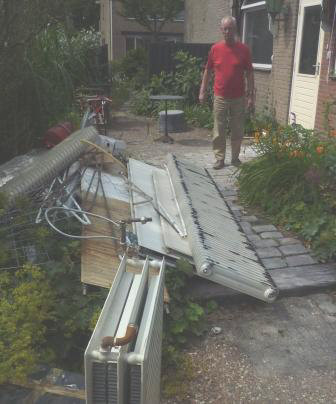

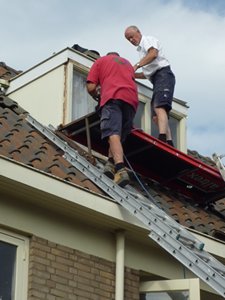

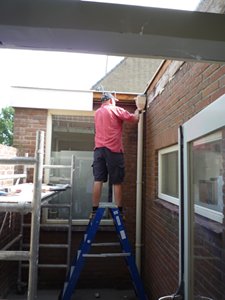

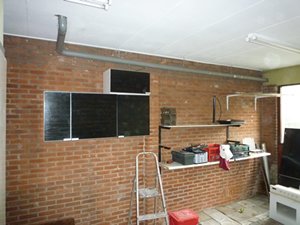

Aan het einde van week 6 zijn de boeidelen rond garage/keuken vervangen, net
als die van de dakkapel. Dat wordt dus schilderen. De garage vloer

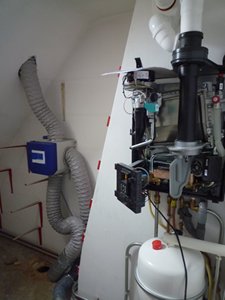

heeft zijn deklaag gekregen. De CV-ketel werkt en al zijn nog niet alle

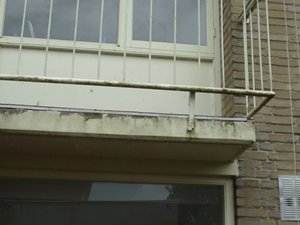

radiatoren aangesloten: er is nu wel warm water. Op het balkon is nieuw bitumen
aangebracht en een betere waterafvoer. Alle technische voorzieningen voor de

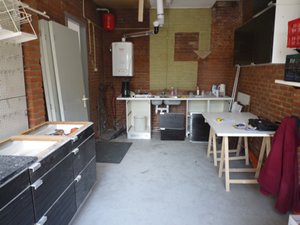

keuken (electra, water, afvoer) zijn klaar. En in de garage zijn we
begonnen met het neerzetten van restanten van de oude keuken.
|
Week 31: 29/7 - 2/8 (7)
|
|
|
|
|
|
|
Week 32: 5 -9 aug (8)

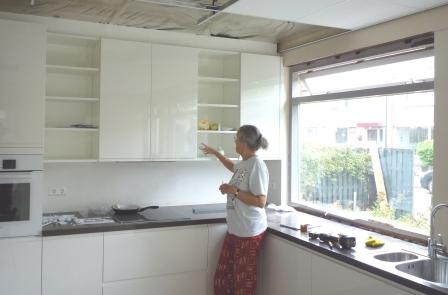

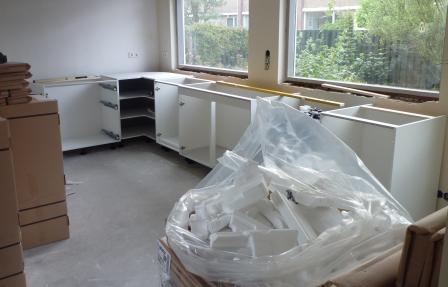

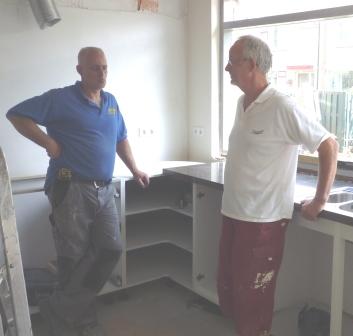

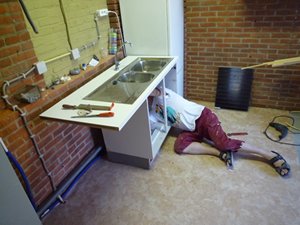

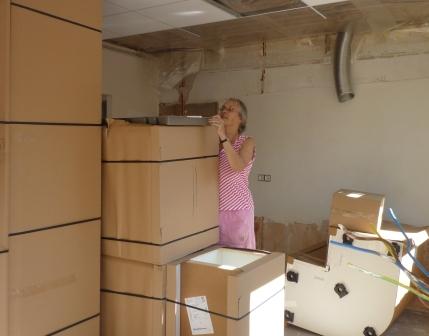

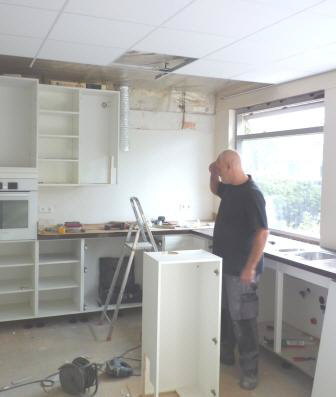

Wij werken boven en beneden wordt de keuken geïnstalleerd. Pose de la cuisine,
Installation of kitchen
|
|
|
|
|
|
|
|
|
Fin traveaux et déménagement sont prévu pour 28 Aout / End of works and
moving in is planned for 28th August.
|
|
Deze week : de keuken is geplaatst, plafonds aangebracht en de vloer
geëgaliseerd. Ook is de laatste (4e) afvalbak opgehaald.
|
Het eind is in zicht; the end is near....
|
Week 33: 12-16 aug (9)
|
Maandag wordt de vloer gelegd en daar kunnen we
niet bij zijn.
|
Daarna kunnen de boekenkasten gebouwd worden
|
|
|
|
|
|
|
Woensdag komt de loodgieter er voor zorgen dat we we
werkende toiletten, afvoeren en warm water hebben. In de keuken is
elektriciteit (maar niet om te koken) en in de rest van het huis liggen
overal verlengkabels uit de meterkast.
Donderdag besluiten we om er te gaan 'wonen' en het huis verder te
meubileren: tafel, bankjes, TV, telefoon is er allemaal. Bovendien nog
genoeg werk.
|
|
|
Week 34: 19-23 aug (10)
|

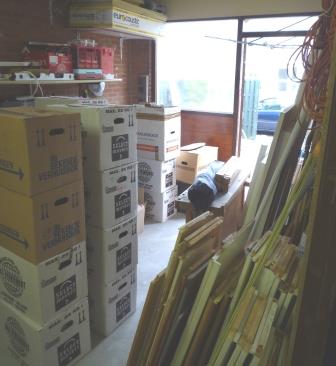

De 22e zijn de verhuizers besteld, maar eerst komt
op de 19e de electricien de zaak afmaken.
|
|
|
Rest nog: uitpakken, trappen bekleden, tuin aankleden, schilderen en 2382
andere karweitjes. Maar het ei is gelegd en de poes is happy.
|
|
|
|
zie jaar 2013
|
|
Dit is de keuken geworden met italiaans glas-mozaiek / New kitchen with Italian
glass-mosaic
|
|
|
|
